„Die Zeit ist relativ“ – Das wissen wir spätestens seit Herrn Einsteins E = mc² – Am Beispiel der zeitlichen Abläufe bei der Planung eines Hausbaus wird es aber praktisch greifbar und für uns zur Realität…Wir haben heute einen Termin mit unserer Architektin für die Unterschriften zur Abgabe des Bauantrages. In unserem glorreichen Bundesland darf der Bauantrag nur von „vorlageberechtigen“ Personen beim Bauamt abgegeben werden, also von uns nicht. 🙁Nach der Unterschrift heute gilt folgende – von mir aufgestellte – Berechnungsformel zur Ermittlung des Baubeginnes, also des „ersten Spatenstiches“

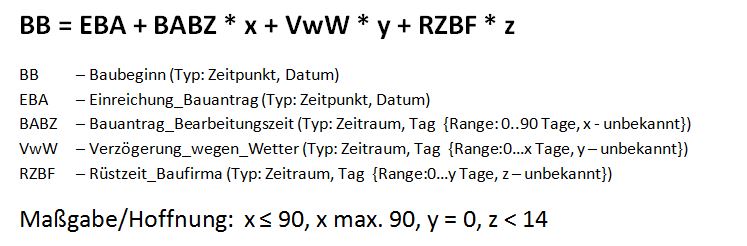

rechnung1

Was ich damit sagen will, oder besser: wovor ich warnen möchte: „Liebe Mitmenschen, die Ihr Euch mit der Absicht tragt, ein Haus zu bauen…Plant viel Zeit ein…das schont die Nerven.“

In unserem Falle waren wir noch im Frühsommer davon ausgegangen, dass im Oktober die Bodenplatte gegossen wird …. ha, ha, ha – selten so gelacht (werden die Baufirma und eingeweihte Kundige gegrinst haben) – Die Wirklichkeit sieht anders, bzw. sah so aus:

  • Grob-Planung Haus mit Hausverkäufer
    = 6 Wochen
  • Vertragsausarbeitung, Verhandlung, Preisbestimmung, Sonderwünsche
    = 7 Wochen
  • Vertragsunterzeichnung (alle Parteien)
    = 3 Wochen
  • erste Bemusterung
    = 4 Stunden 🙂
  • Planung des individuellen Hauses (incl. Anbauten, Zuwegung, etc.) durch Architektin
    = 6 Wochen

Hier sind wir also heute (5,5 Monate später) !!

Der heutige Tag ist quasi ein Meilenstein, ein Quality-Gate, ein Zwischenziel…

Nun geht es nach obiger Formel weiter..
gegeben ist: EBA = 26.10.2016
Leider ist auch gegeben: BABZ = 90 Tage = 3 Monate
Nach allen Informationen, die wir zusammengetragen haben, gibt es beim derzeitigen Bearbeitungsstau im Bauamt Halle(Saale) keine Chance, BABZ zu verkürzen…

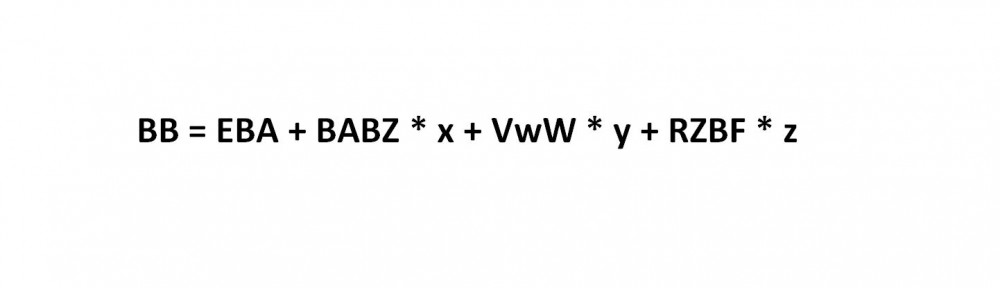

Optimistisch betrachtet (VwW = 0 und RZBF = 7) wage ich heute erstmals BB auszurechnen und komme auf folgendes Ergebnis:

bb1

3 Gedanken zu „Wunsch-Mathematik…

  1. Der Vollständigkeit halber seien auch schon mal die Variablen FST und EZ erwähnt. 🙂

    FST = Fertigstellung = BB+7 Monate,
    EZ = Einzug = FST+2 Monate.

    Den Wert von EZ kann jeder selber ausrechnen 🙂

  2. Baumathematik halt.
    Du hat eine Konstante vergessen =
    BSSDES (BüroStuhlSitzDauerErhaltungsStrategie)
    LG Papa
